海上初显风车列阵!戳进来看大唐南澳勒门I海上风电项目新进展
  • 2021-11-15 10:59
  • 来源: 本网
  • 发布机构:
  • 【字体:

  11月10日22时24分,随着“顺一1600”号打桩船“一锤定音”,大唐南澳勒门I海上风电项目35根钢管桩沉桩工作全部安全顺利完成,为项目高质量投建奠定坚实基础。

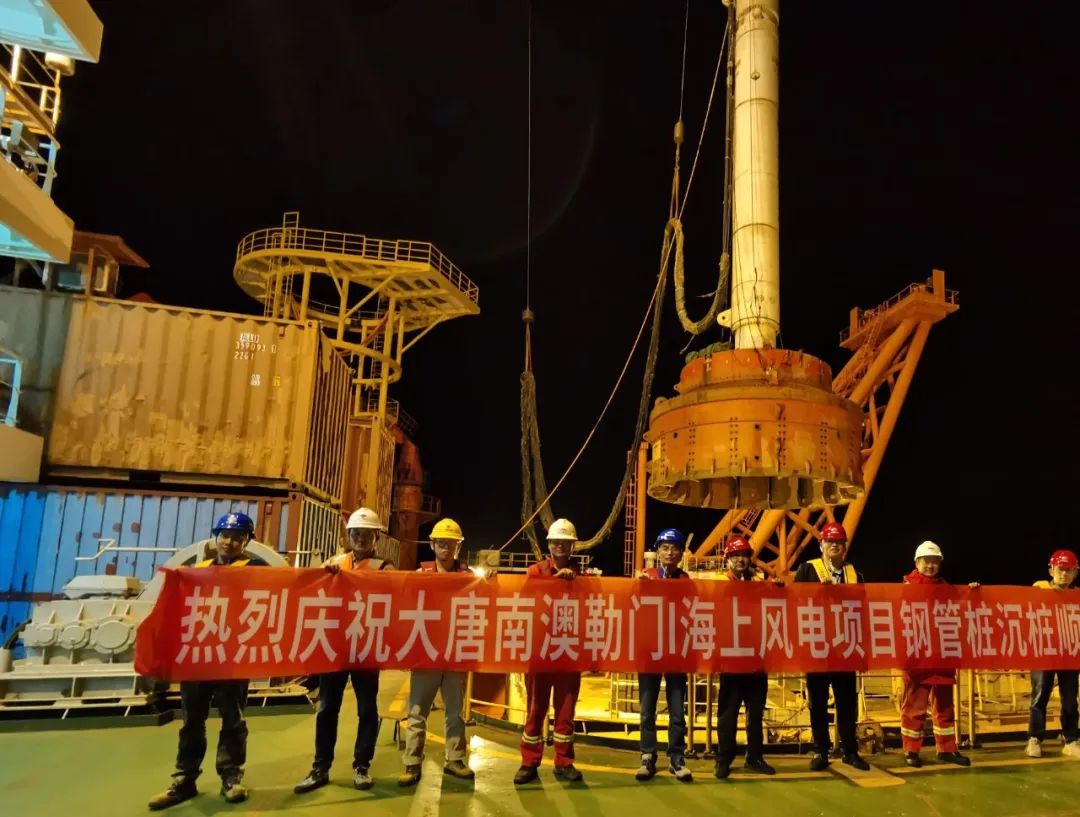

  35根钢管桩中,单桩最大自重约1525.12吨,最长桩长约100.65米,最大锤击深度为59.96米。自今年6月1日首根钢管桩开始沉桩作业以来,面对海况复杂多变、施工“窗口期”紧张、作业船机“一船难求”等问题,大唐汕头公司全体参建人员24小时轮班不间断作业,历经59天“窗口期”的昼夜奋战,项目两个标段共展开4个沉桩施工作业面,约18艘施工船机协同作业。11月,大唐汕头公司直面风浪挑战,利用5天“窗口期”完成6根钢管桩沉桩工作,创造了单根钢管桩约18小时的最快沉桩记录。

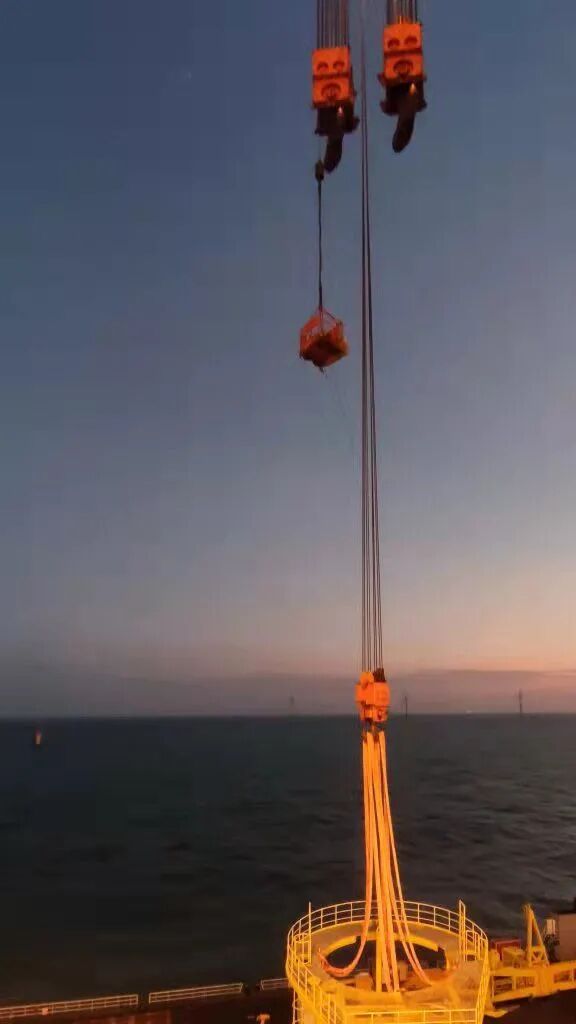

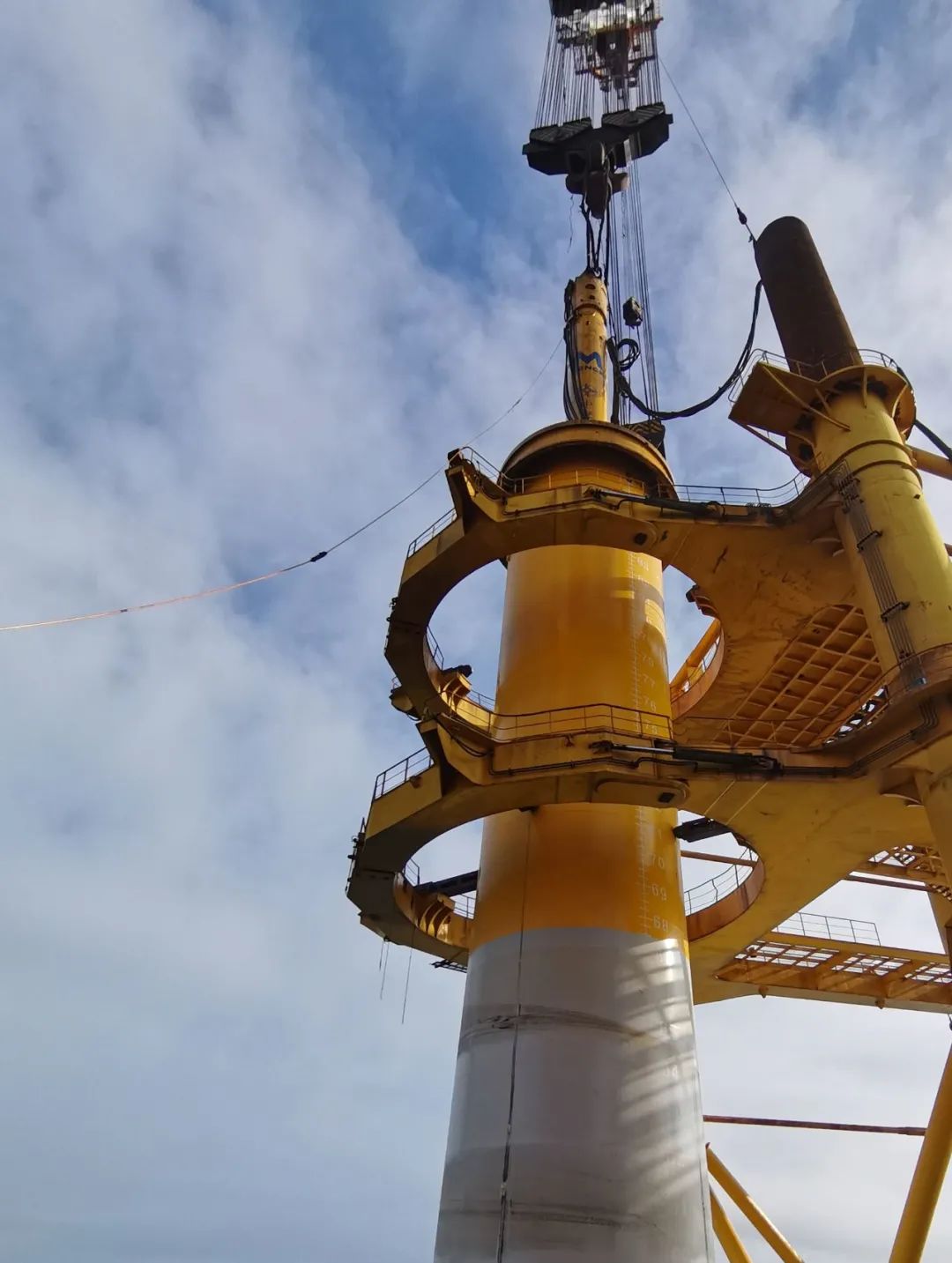

第35根钢管桩正在沉桩


第35根钢管桩正在沉桩

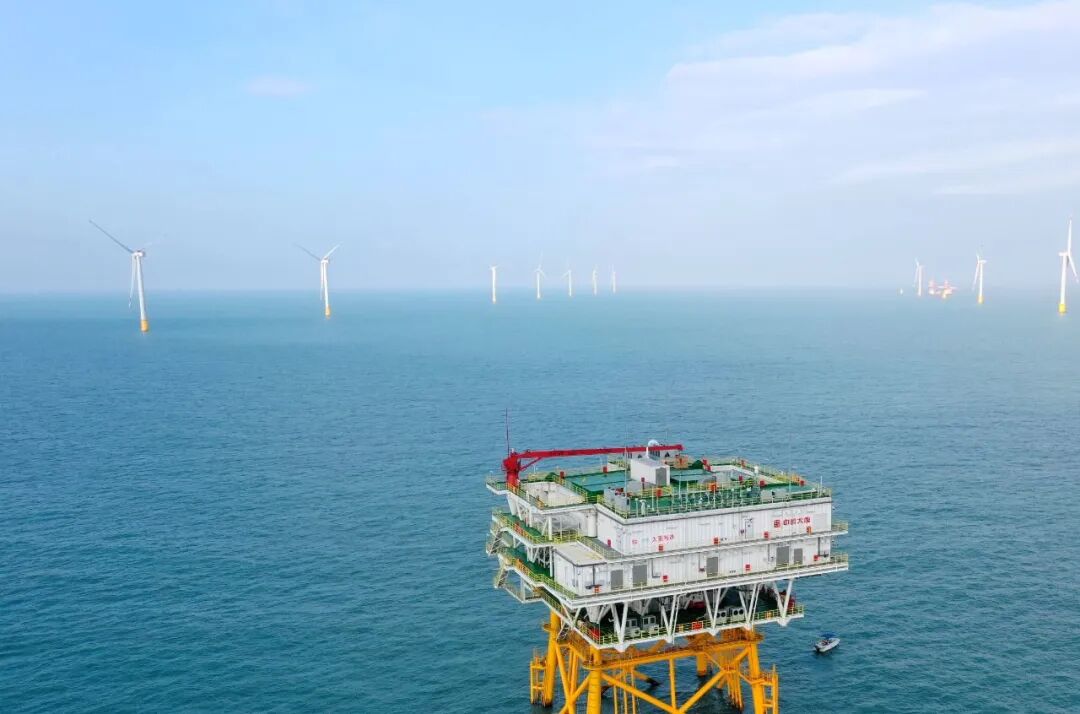

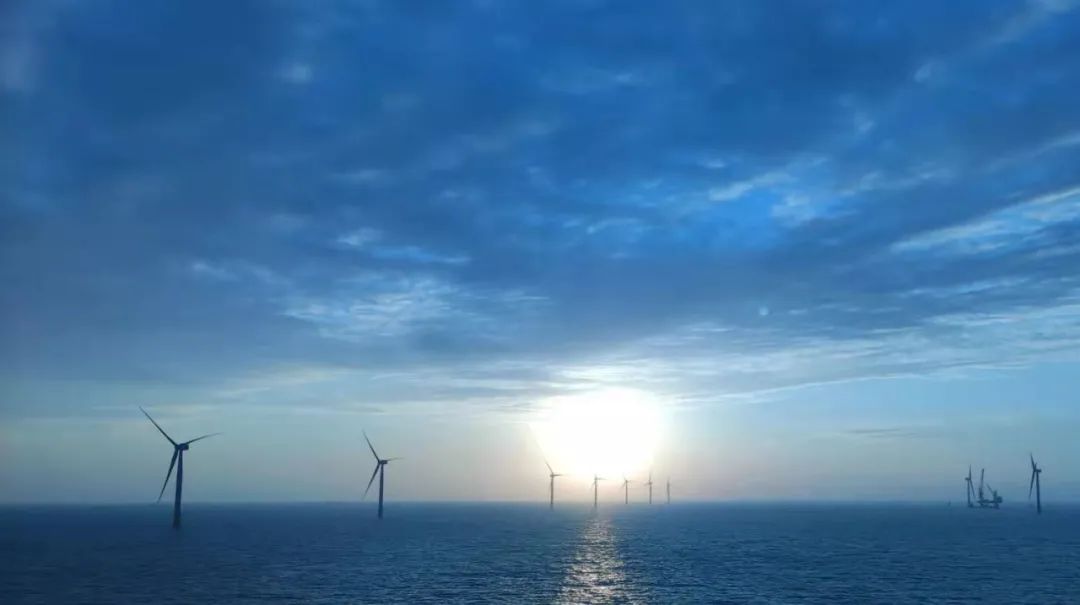

海上风电机组


海上风电机组

  同时,海上风机吊装作业同步进行,35台风机已有18台完成吊装,预计12月10日到15日左右能够完成全部风机的吊装作业。辽阔的南澳勒门海域,一座座巨大风机,迎风而立,阵势壮观。

来源/汕头融媒集团

图文/汕头融媒记者 林黛婉编辑/松松
